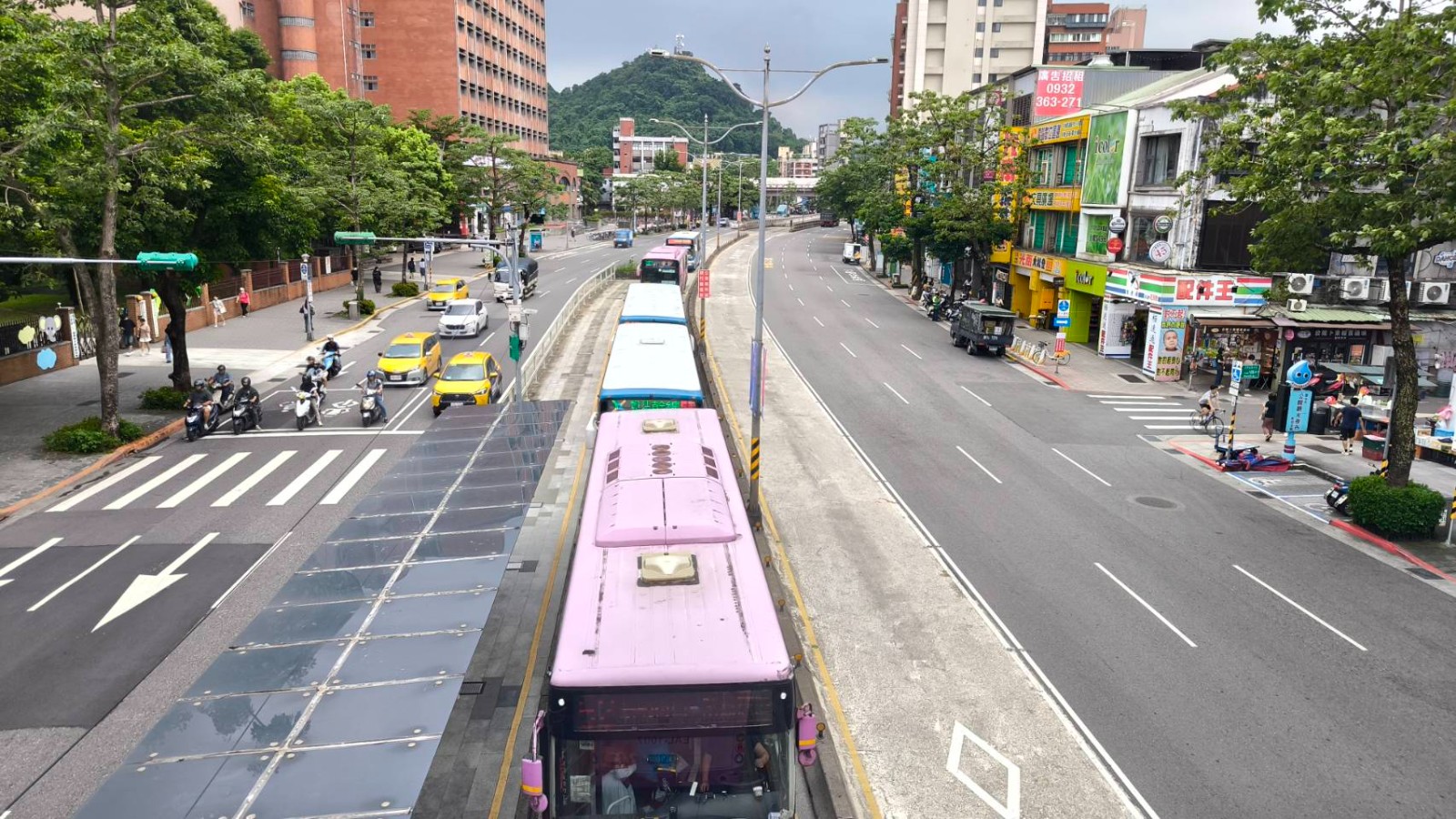

羅斯福路公館圓環公車專用車行地下道,是台灣少有的公車運輸A型路權代表。洪敏隆攝
台北市政府計畫拆除公館圓環,一併填平羅斯福路公車專用車行地下道,短短7天就超過1.7萬人連署反對,台北市議會在6月16日要求北市府暫緩6月28日填平地下道施工並召開公聽會。為什麼填平公車專用地下道會引發這麼大的反彈?從人本交通角度出發的拆除圓環工程又會帶來什麼衝擊?
羅斯福路、基隆路口的公館圓環,連續7年事故數北市第一,台北市長蔣萬安今年(2025)3月在臉書宣布基於人本交通安全,要拆除公館圓環。但是,為了配合路口改造工程,要一併填平羅斯福路公車專用地下道,卻引發許多公車族的擔憂及反彈,批評北市府急就章,欠缺完善規劃及聽取民意。
羅斯福路公車專用車行地下道要填平,之所以會引發那麼大的反彈,是因為這是台灣市區唯一可見的公車A型路權!美國賓夕法尼亞大學教授摩屈克(Vuchic)之研究,大眾運輸系統特性依路權可分為A、B、C三種型態:最好的A型路權是採用與外界交通完全隔離的車道或鐵軌,次級B型是與其他交通混合行駛但有專用車道,C型是最差的混合行駛。
羅斯福路公車專用道大部分為B型路權,但在公館圓環下方僅供公車通行的專用地下道,有別於上方平面車輛必須耗費停等紅燈的時間,公車可以藉此快速通過路口,是台灣稀有的公車運輸A型路權。

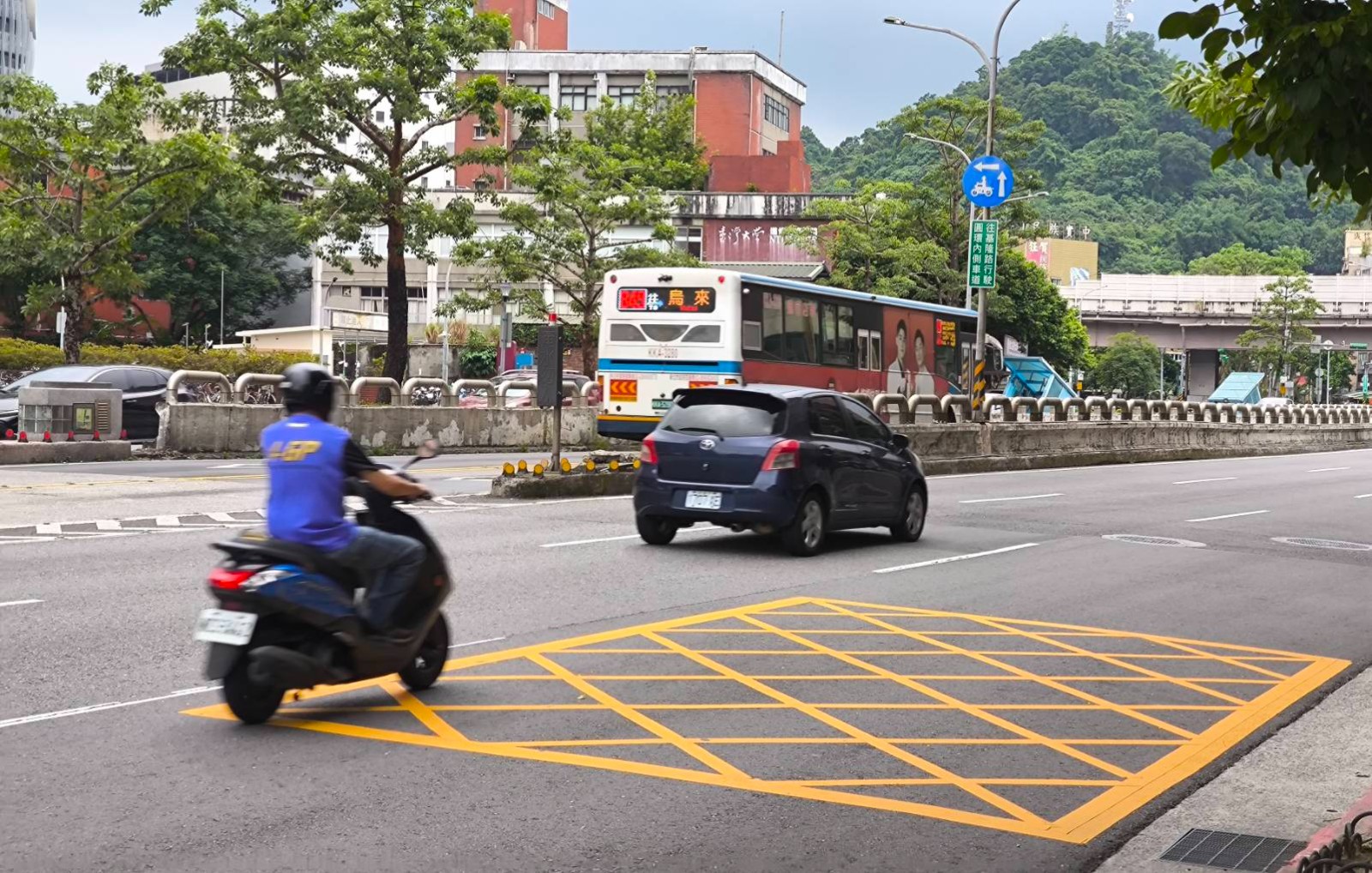

羅斯福路公車專用道在一般平面屬於較常見的大眾運輸B型路權,但只能有公車走的地下道A型路權,讓整體效益更高。洪敏隆攝
挺過公車專用道風暴 現在要走回頭路? 2016年羅斯福路公車專用道啟用初期,因為羅斯福路塞車問題,引發汽車族反彈,廢除公車專用道聲浪不小,認為塞車主因是原本的公館圓環車行地下道,每小時可以讓1000輛汽車不用走平面通過公館圓環,且尖峰會實施調撥可紓解2000輛車,要求廢除公車專用地下道。
不過,當時新上任的市長郝龍斌挺住壓力,經過3個月的評估,認為羅斯福路公車專用道若能有效運行,能提升公車行駛效率,減少車程時間,減少對環境的污染,進而促使更多民眾改用大眾運輸,解決塞車問題,因此決議保留公車專用道及專用車行地下道,提供了台北文山、新北新店往公館、城中一條快速且便捷的大眾運輸通道,尖峰小時雙向約有各150輛公車通過。

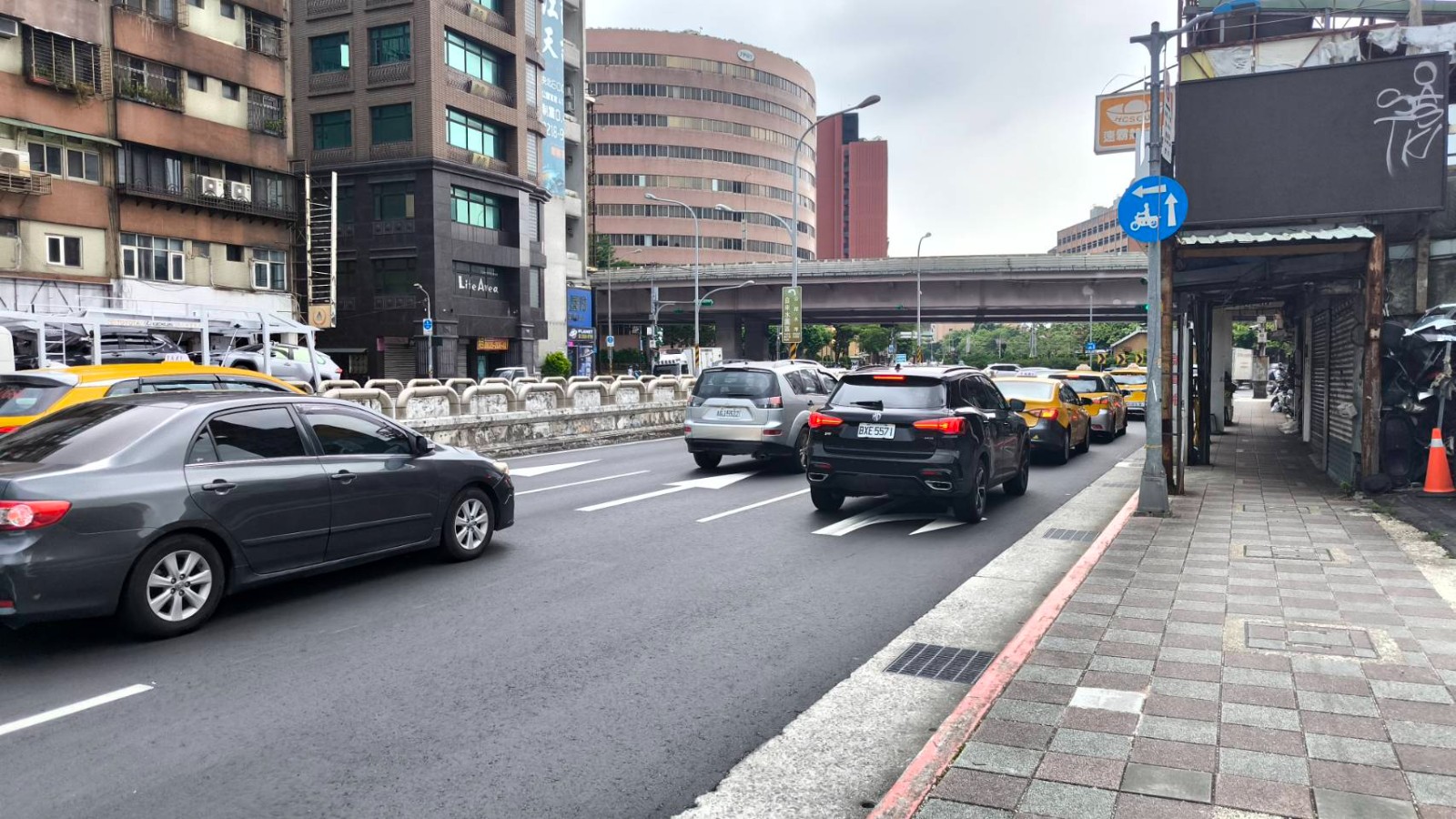

把羅斯福路公車專用車行地下道填平,以利平面多出給私人運具使用的車道,被批評是開倒車。洪敏隆攝
羅斯福路沿線雖然有捷運新店線,但是羅斯福路公車專用道每日載客仍高達22萬人次,一來是因為四周還是有很多分岔路線是捷運無法滿足,例如住在興隆路要往市區民眾,捷運新店線無法兼顧到,二來是新店線平日尖峰時間,須預留間隔給小碧潭支線列車插車行駛營運,部分尖峰班次會拉長到6分鐘,很多民眾寧願選擇搭公車。

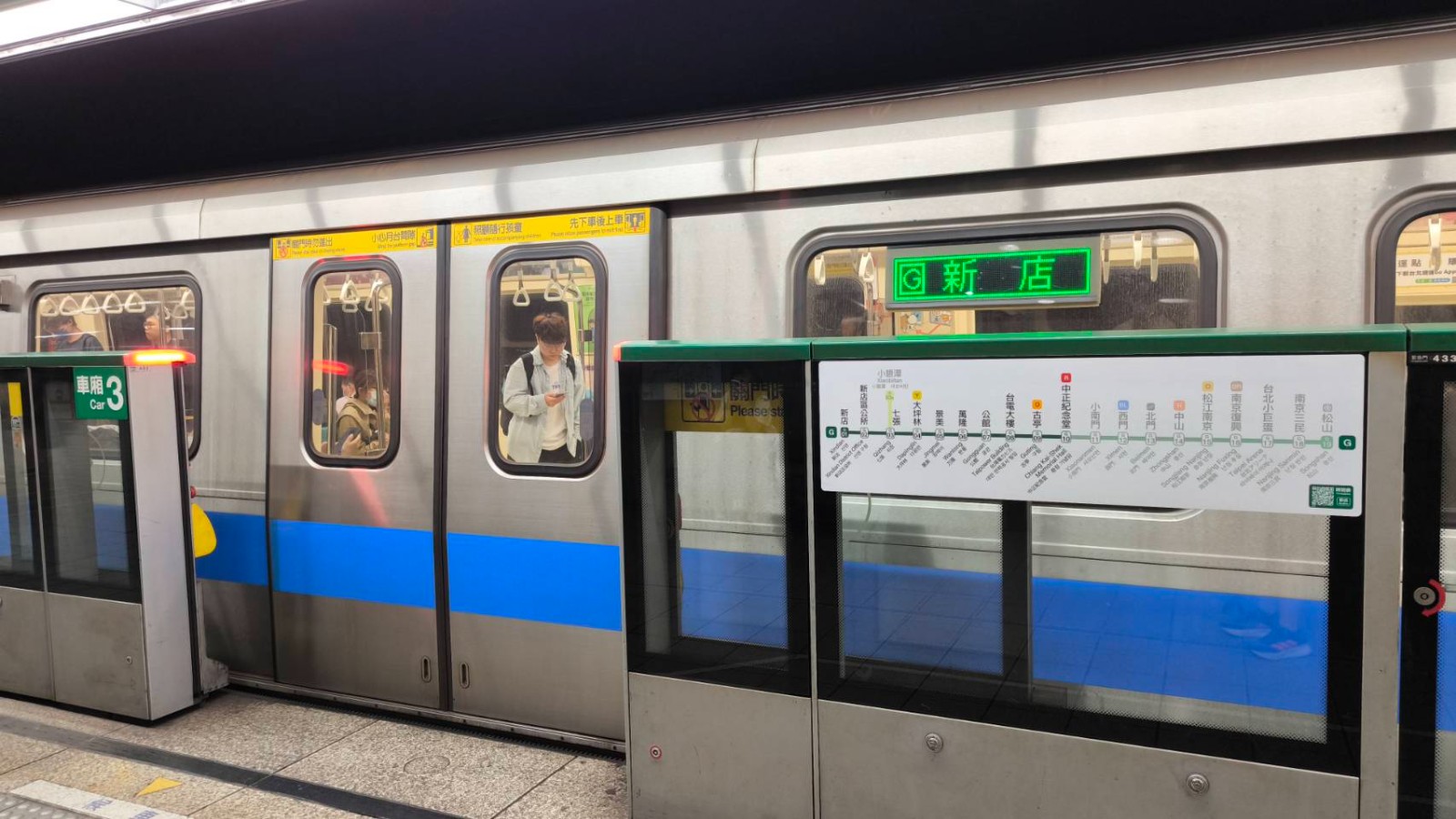

下一代人本交通促進會理事長王晉謙批評,北市府最大問題是以「人本交通」為名義拆除公館圓環,卻在行「車本主義」,考量的點是為了改善車行交通,紓解私人運具車輛要增加平面車道,卻讓人擔心的是「當大眾運輸使用效益降低時,填平公車專用的地下道讓誘因消失時,不僅公車車流量拉到路面對交通一定有影響,甚至會驅使更多人改為騎車、開車,讓原本北市最繁忙的路口雪上加霜。」新店線因為小碧潭支線關係,尖峰時間部分班距也會長達6分鐘。洪敏隆攝

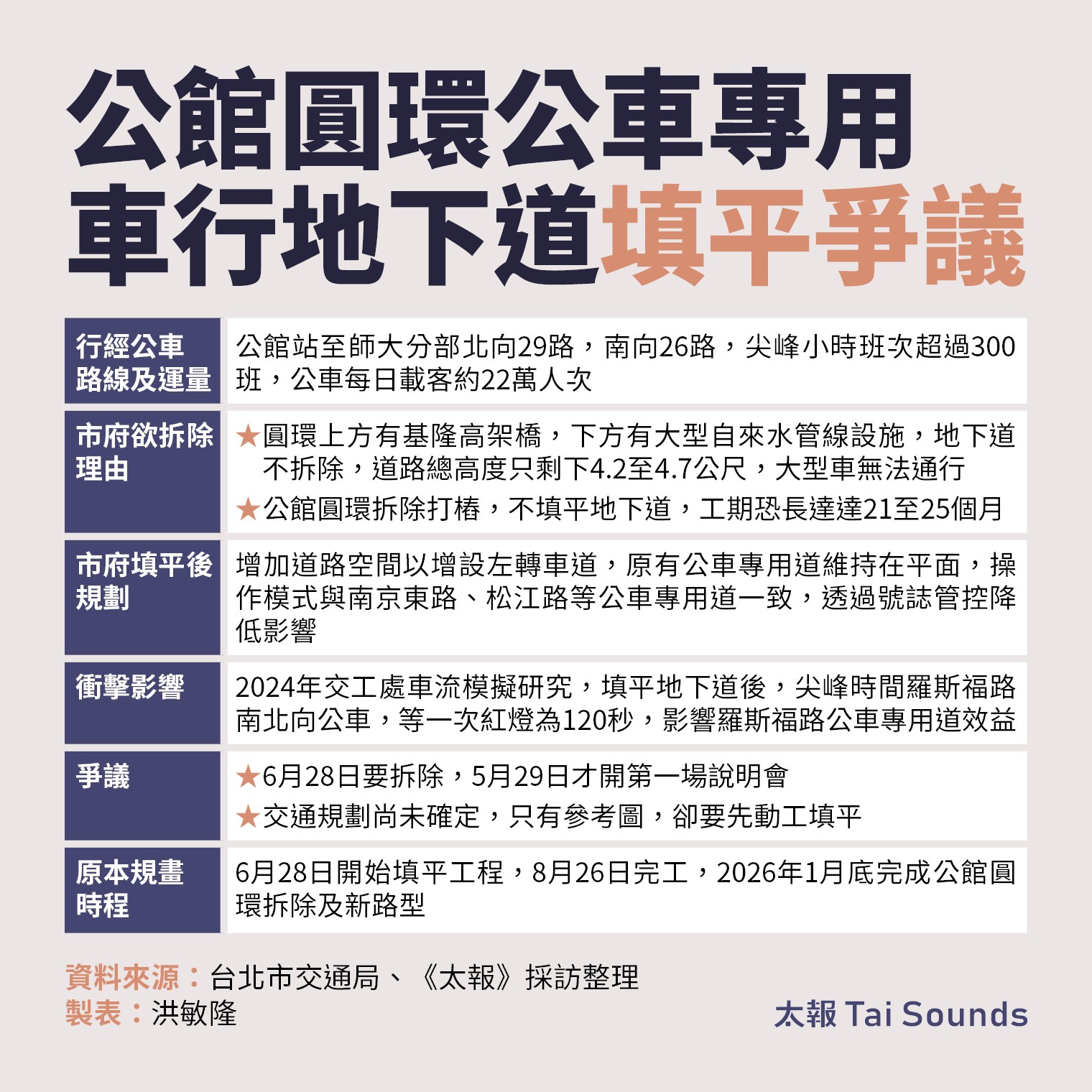

延滯180秒代價大 拖慢效益恐不只影響22萬人依據台北市交通管制工程處去年委外所做的公館圓環交通研究,在填平地下公車專用道方案中,在公館圓環路口原本公車延滯是零秒,填平後雙向延滯將分別變成163秒和180秒。台灣鐵道暨國土規劃學會秘書長黃柏森說,填平公車專用道地下道不只是對公車乘客旅行時間造成影響,另一個問題是公車的行駛時間拉長,每趟次要花的時間勢必更久,尖峰班距絕對會受到影響,如果客運業者想要維持相同服務水準,勢必要增加班次,但增班就要有更多司機,然而,現今客運司機大缺工的環境下,根本不可能。
黃柏森說,更深層來看,台北市公車是路網系統,羅斯福路公車專用道受到影響,其他路線勢必也受到牽連,若服務水準變差,民眾搭乘大眾運輸意願會更加降低,可能變成惡性循環。
專家憂心公車專用車行地下道填平後,加上缺工,將使公車服務水準降低。洪敏隆攝
羅斯福路公車專用車行地下道具有鼓勵大眾運輸系統的重要意義。洪敏隆攝
為什麼北市府一定拆公館圓環車行地下道?北市交通局評估,若保留現行地下道,平面只剩3車道,其中1線左轉,餘2車道不足容納直行車流量。填平地下道可增加道路空間以增設左轉車道,而原有公車專用道將維持在平面,操作模式與南京東路、松江路等路段一致,透過號誌管控降低影響。
另一個原因是拆除公館圓環後,因為圓環上方有基隆高架橋,下方有大型自來水管線設施,地下道不拆除,道路總高度只剩下4.2至4.7公尺,大型車無法通行,即使不保留大型自來水管線設施,台北市交工處總工程司張仲杰說,圓環拆除還是要向下打樁,屆時地下道仍要封閉,且工期可能長達21至25個月,公車一樣不能通行,考量影響衝擊程度,填平工期只要2個月,是衝擊較低的方案。
城市改造不是比快是比信任 政策莫先射箭再畫靶台北市議員苗博雅說,市府的公館圓環拆除案決策過程,完全沒有對外召開說明會或公聽會,聽取地方民意,甚至原訂6月28日施工,遲遲在5月27日首場說明會才提出,台北市政府的片面決定令人難以接受,且從過去填平車行地下道評估資料顯示是最差方案,如今卻說可行,中間毫無科學化評估說服大家,短短一星期有1.7萬人連署,也是給忽視民意的官僚體系一記警鐘!

依照交工處在5月27日說明會的簡報,也會發現市府雖然強調拆除公館圓環是基於人本交通,但是卻有很多違反人本的設計。以羅斯福路四段從台大要通過基隆路到台灣科技大學的動線為例,現況是只有走兩段就可以通過,新的規劃卻是要行人走6段路才能通行,不只步行路線增加,原本只要2個路口的衝突點,增加到6個路口的衝突點,風險增加,在說明會被批評不是「人本」而是「整人」。

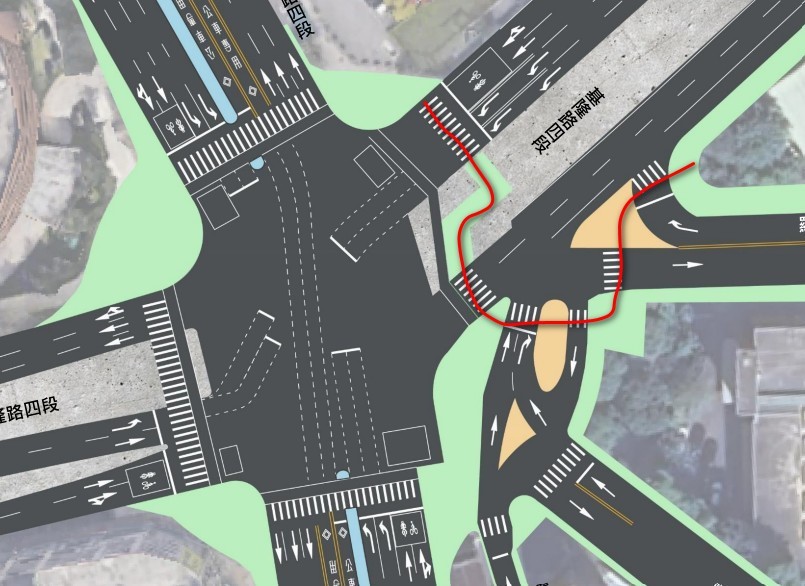

目前行人從羅斯福路要過基隆路到台科大的路線(紅線)。取自交工處簡報
北市府規劃公館圓環拆除後,行人通行的路線(紅線)不僅變長,要經過的路口更多。取自交工處簡報
黃柏森說,北市交工處5月14日才公告「114年度基隆羅斯福路口交通環境改善」招標案,依招標文件內容,包含「交通工程改善方案研擬」及「改善方案績效評估」,並要求廠商9月提出期初報告書,11月提出期末報告書,但市府原本卻規劃在6月28日開始施工,8月31日完工並繪製永久路型,這時顧問公司連期初報告書都還沒完成,是要怎麼決定路口配置?下一代人本交通促進會強調,「先規劃,再施工」是工程的基本原則,若規劃單位因為有施工壓力而草率評估、設計,將會對未來公館圓環的交通安全產生不可回復的風險。北市府真的在乎交通安全,就應該讓專業的團隊對公館圓環進行全面分析,找出最適當的方案後再進行下一步施工。
台灣大學建築與城鄉研究所助理教授郭怡君強調,市政不應是比速度,而是重信任。一座真正進步的城市,不能將市民的聲音當成延誤工程的雜音。公館圓環與地下道當然有很大的改善空間。但關鍵是如何改、和誰一起決定、是否公開誠實面對不同聲音。必須拒絕的是,一種連基本討論空間都無法保障的決策模式。挖除填平的不只是道路,而是政府與市民之間的信任基礎。這才是公館事件的核心問題。
